Порядок работ

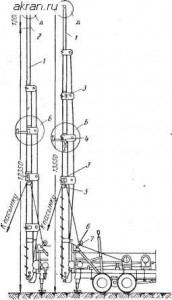

По принятии мер по сохранению устойчивости опоры собирается силовая схема для выдергивания пасынка. Трос грузовой лебедки пропускается через подъемный блок, укрепляемый на верху первого звена телескопической части вышки, и через отводный блок, укрепляемый на поддерживающем кронштейне вышки.
Крепят трос грузовой лебедки к пасынку. Снимают бандажи, отклоняют пасынок (вручную, при помощи оттяжки и т. п.) и при помощи грузовой лебедки производят выдергивание его из грунта.
В тех случаях, когда прочность заделки пасынка в грунте превышает 2 Т, или при наличии ригелей удаление заменяемого пасынка по приведенной схеме производится после частичного его откапывания.
Котлован, образовавшийся после выдергивания пасынка, при необходимости очищается от грунта так, чтобы он соответствовал диаметру нового пасынка.
Конец тягового троса крепится к новому пасынку несколько выше его центра тяжести. Поднимается и затем погружается пасынок в котлован.
Устанавливаются цепные бандажи для временного скрепления пасынка со стойкой. Цепные бандажи устанавливаются вблизи места постоянных проволочных бандажей. Производится засыпка котлована и трамбование грунта.
Телескопическая часть вышки опускается, причем предварительно снимаются (если они устанавливались): стяжка, крепящая траверсу к захвату вышки, или стяжной болт, а также кронштейн или стяжка, скреплявшие стойку с телескопической частью вышки. Вышка отъезжает от опоры.
Устанавливаются проволочные бандажи, скрепляющие пасынок со стойкой, после чего снимаются цепные бандажи.
