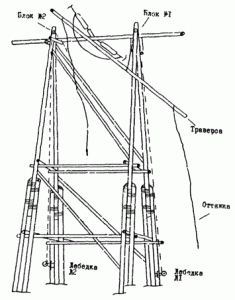

Схема производства работ. Накладку поднимают на опору бесконечным канатом, разворачивают ее сначала в вертикальной плоскости вдоль проводов, а затем в горизонтальной и крепят U-образными болтами или цепными стяжками к траверсе.
Состав бригады: производитель работ (бригадир), два монтера IV группы. Установка накладки может быть произведена также бригадой, выполняющей замену траверс.
Порядок работ
Длина накладки должна быть не более 1,5 м при диаметре, примерно равном диаметру траверсы в усиливаемом сечении.
Укрепляют верхний блок бесконечного каната у вершины стойки. Нижний блок бесконечного каната крепят к анкеру, вбитому под углом в землю с той стороны опоры, на которой расположена траверса
Поднимают накладку в вертикальном положении при помощи бесконечного каната до уровня траверсы, на угловых опорах подъем должен производится со стороны провода, расположенного на большем расстоянии от стойки.
Переводят накладку в горизонтальное положение, вращая ее в вертикальной плоскости вдоль проводов. Затем поворачивают ее в горизонтальной плоскости и прикрепляют временно к траверсе U-образными болтами или цепными стяжками.
Перемещают накладку в рабочее положение, после чего ее закрепляют. Количество U-образных болтов для закрепления накладки определяется состоянием усиливаемой детали, но должно быть не менее четырех.
Установка ограждений на опорах линий 35 кв
Когда на линиях 35 кв расстояние, между проводом и осью стойки опоры составляет менее 1,5 м но не менее 1 м, замену деталей опоры (стоек и траверс) без снятия напряжения разрешается производить после установки ограждений. Установка ограждений производится бригадой, выполняющей замену стойки или траверсы.
Порядок работ
Устанавливают вдоль линии бесконечный канат, верхний блок которого укрепляют на стойке опоры на 1 м ниже уровня расположения проводов.
Устанавливают ограждения со стойки при помощи изолирующей штанги. При замене стойки ограждаются оба провода. При замене траверсы устанавливаются четыре ограждения, два с одной и два с другой стойки опоры.
